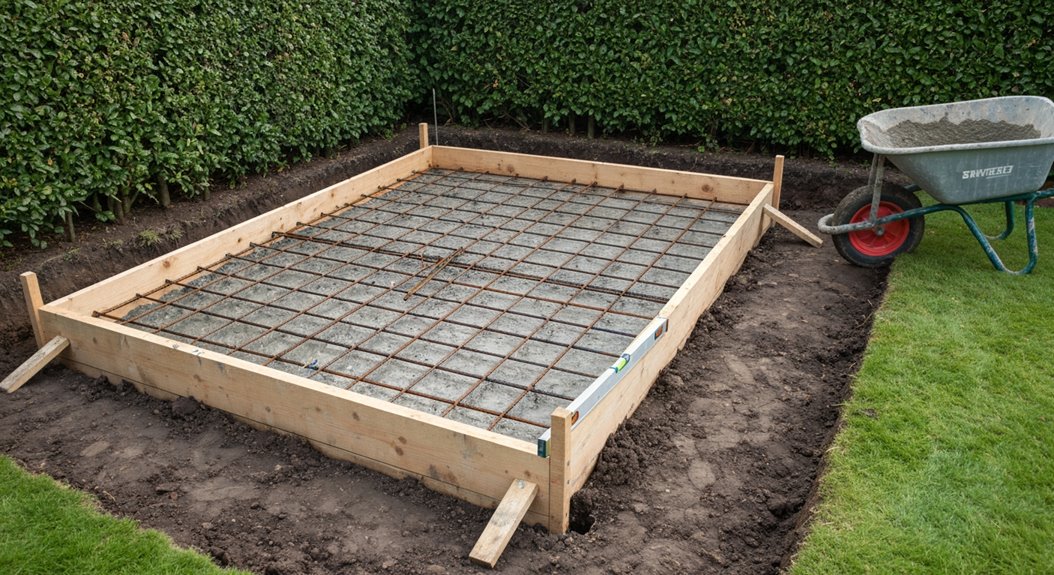

Wählen Sie einen gut entwässerten Standort, der die Abstandsflächen einhält, wobei das Oberflächenwasser mit etwa 2 % Gefälle (1/4 Zoll pro Fuß) von Gebäuden weg zu einem zugelassenen Ablauf oder einer Sickeranlage geführt wird, die für ungefähr 20 Gallonen pro Nutzung dimensioniert ist. Heben Sie bis zur Tiefe von Platte plus Unterbau aus (z. B. 4 Zoll Beton + 150 mm Kies ≈ 250 mm), ersetzen Sie weiche Böden und verdichten Sie in Lagen von ≤75 mm auf ≥95 % Proctor. Schalungen für ein 36–48 Zoll großes Fundament herstellen, 4–6 Zoll dick, bewehrt (#3 @ 12 Zoll) und mit 1,5–2 % Gefälle. Weitere Abschnitte behandeln Fugen, Nachbehandlung (Aushärtung) und Versiegelung.
Wählen Sie einen Platz für Ihre Bodenplatte der Außendusche

Obwohl eine Bodenplatte für eine Außendusche fast überall platziert werden kann, sollte der gewählte Standort durch messbare Randbedingungen bestimmt werden: Halten Sie die erforderlichen Abstandsflächen zu Grundstücksgrenzen und Bauwerken gemäß der örtlich zuständigen Behörde (AHJ) ein, prüfen Sie, dass das Gelände so modelliert werden kann, dass Wasser mit etwa 2 % (1/4 Zoll pro Fuß) von Gebäuden weg abläuft, und stellen Sie einen direkten Entwässerungsweg zu einem zugelassenen Aufnahmepunkt (Sickerschacht, Rinnenablauf oder – wo zulässig – Anschluss an die Schmutzwasserkanalisation) sicher, dimensioniert für den zu erwartenden Durchfluss (z. B. 2,0 gpm Dusche × 10 min ≈ 20 gal pro Nutzung). Die Tragfähigkeit des Bodens und die Versickerungsfähigkeit sollten überprüft werden: Führen Sie einen einfachen Perkolationstest durch; wenn die Versickerung schlecht ist, planen Sie einen normgerechten Abfluss. Prüfen Sie die erforderliche Grundwassertrennung gemäß lokalen Vorgaben (häufig ≥ 2 ft bis zum saisonal höchsten Grundwasserstand). Halten Sie Abstand zu Baumwurzeln und Bewässerungsleitungen; verlegen Sie Versorgungsleitungen – wo zutreffend – unterhalb der Frosttiefe. Die Außenwirkung sollte mit dem Zugang für Wartung und der Platzierung eines Außenwasserhahns in Einklang gebracht werden. Privatsphäre-Aspekte lassen sich durch Sichtlinienprüfungen von benachbarten Fenstern und Wegen quantifizieren.
Wählen Sie Plattengröße und -stärke für die Dusche
Eine Duschplatte sollte so dimensioniert sein, dass der Benutzer vollständig auf der entwässerten Fläche bleibt und dabei die erforderlichen Abstände zu Wänden, Abschirmungen und Sanitärdurchführungen eingehalten werden; ein praktisches Minimum sind 36 Zoll × 36 Zoll, wobei 48 Zoll × 48 Zoll bevorzugt werden, wenn eine Tür oder ein Umkleidebereich angrenzt. Beim Layout sollten mindestens 2 Zoll Randabstand um Befestigungsanker und 6 Zoll um Rohrmanschetten vorgesehen werden, um das Rissrisiko zu verringern.
Die Dicke wird durch Belastung und Untergrundqualität bestimmt. Für reine Fußgängerbelastung auf gut verdichtetem, körnigem Unterbau sind 4 Zoll Beton typisch; auf 5–6 Zoll erhöhen, wenn die Böden schwach sind oder Frosthebungen zu erwarten sind. Eine Bewehrung der Platte vorsehen, z. B. #3-Bewehrungsstahl im Abstand von 12 Zoll (Mitte–Mitte) in beide Richtungen oder 6×6 W2.9-Matte, mittig in der Dicke mit Abstandshaltern gehalten. Witterungsaspekte erfordern zusätzlich 2 Zoll Dicke an freiliegenden Kanten sowie einen luftporenbildenden Beton in Frost-Tau-Klimazonen. Fugenabstände ≤ 8 ft sicherstellen.
Wählen Sie einen Entwässerungsplan und eine Plattenneigung
Wie Wasser gesammelt und abgeführt wird, bestimmt sowohl den Ablauftyp als auch die erforderliche Plattengeometrie, daher sollte der Entwässerungsplan vor Beginn der Schalungsarbeiten festgelegt werden. Entwässerungslösungen umfassen typischerweise einen zentralen Punktablauf, eine lineare Rinnenentwässerung an der offenen Kante oder den Oberflächenabfluss zu einem separaten Aufnehmer; jede Variante erfordert unterschiedliche Gefällelinien und Anschlussdetails.
- Punktablauf: Ein vierseitiges „Umschlag-“Gefälle von 1–2 % (10–20 mm pro Meter) ausbilden. Den Ablaufkörper am tiefsten Punkt platzieren; prüfen, dass Rosthöhe minus Aufbau aus Fliese/Mörtel dem Fertigfußboden-Niveau der Platte entspricht.
- Linearer Ablauf: Ein einflächiges Gefälle von 1–2 % zur Rinne vorsehen; die Rinnensohle so einstellen, dass sie gemäß den lokalen Vorschriften das erforderliche Gefälle zur Ablaufleitung/Outlet-Pipe einhält.
- Kein Plattenablauf: Mindestens 2 % Gefälle zu einer Spritzschutzplatte oder einem Kiesgraben herstellen; sicherstellen, dass die Ableitung die Plattenkante nicht unterspült.
Zu den Gefälleüberlegungen gehören Rutschhemmung und das Verhindern von Pfützenbildung; mit Richtlatte und Wasserwaage prüfen.
Werkzeuge und Materialien zum Gießen einer Betonplatte
Das Gießen der Platte für die Gartendusche erfordert geprüfte Werkzeuge—Absteckpflöcke und Richtschnur, ein Laser oder eine 4‑ft‑Wasserwaage, eine Abziehlatte, ein Magnesium-Glätter, eine Stahl-Glättkelle, ein Kanten-/Fugenwerkzeug, einen Mischer oder eine Schubkarre sowie einen Bullfloat—um Dicke und Gefälle entsprechend dem Entwässerungsplan einzuhalten. Materialien sollten per Mengenermittlung aus Plattenfläche × Dicke berechnet und anschließend als für den Außenbereich geeigneter Beton (typischerweise 3.500–4.000 psi), ¾‑Zoll‑Minus-Tragschicht, 6‑mil‑Polyethylen-Dampfsperre wo erforderlich, Baustahlmatten oder #3‑Bewehrungsstahl je nach Spannweite und Belastung sowie Schalungsbretter mit Pfählen spezifiziert werden. Fugenplan und Anker müssen vor Ankunft des Betonmischers vorbereitet werden, damit Oberflächenbearbeitung und Nachbehandlung innerhalb der Temperaturgrenzen erfolgen und die Anforderungen der lokalen Bauvorschriften eingehalten werden.
Wichtige Betonwerkzeuge
Bevor irgendein Beton bestellt wird, wird der Leistungsumfang der Platte anhand der normativ erforderlichen Dicke, der Untergrundvorbereitung, des Bewehrungsplans und der Fugenanordnung überprüft; anschließend wird das Werkzeugset so ausgewählt, dass diese Anforderungen ohne Improvisation erfüllt werden. Die Layoutkontrolle beginnt mit einem Rotationslaser, Schnüren und einem kalibrierten Maßband, um Höhen innerhalb von ±5 mm festzulegen und Sollgefälle durch Steigung/Run-Berechnungen zu bestätigen. Die Bewehrung wird mit Biegeverstärkern, Bindedraht und Abstandhaltern positioniert, um die Betondeckung gemäß Plan einzuhalten. Beton-Zusatzmittel werden bei Anlieferung mit einem Setzmaßkegel, Thermometer und Zeitprotokoll bestätigt, um Verarbeitbarkeit und Erstarrungsfenster zu validieren.
- Werkzeuge für Untergrund/Planum: Rüttelplatte, Richtlatte, Abziehschienen
- Werkzeuge für Einbau/Oberflächenbearbeitung: Betonrechen, Glätter, Randwerkzeuge, Fugenzieher
- Werkzeuge für QS/Sicherheit: Setzmaß-Set, PSA, Nachbehandlungssprüher, Sägeschiene
Materialien für das Gießen von Platten
Nachdem die Bodenplatte hinsichtlich Dicke, Untergrund, Bewehrung und Fugenanordnung geprüft wurde, wird die Materialauswahl so festgelegt, dass sie der vorgegebenen Mischungsrezeptur, der Expositionsklasse und der Einbaumethode entspricht. Der Beton wird in der Zieldruckfestigkeitsklasse (z. B. C25/30) bestellt, mit w/z ≤ 0,55 zur Frost-Tausalz-Beständigkeit; das Setzmaß wird so spezifiziert, dass es für die händische Verarbeitung geeignet ist, ohne Entmischung. Zementart und Zusatzmittel werden so gewählt, dass Schwinden begrenzt und die Verarbeitbarkeit verbessert wird; Fasern sind optional, wo eine Rissbegrenzung erforderlich ist. Zur Betonbewehrung gehören B500-Matten oder Bewehrungsstahl, Abstandhalter/Stuhlungen, Bindedraht und Distanzstücke, um die Nennbetondeckung gemäß Norm einzuhalten. Schalholz, Trennmittel und eine 0,2 mm PE-Dampfsperre werden flächenbezogen ermittelt. Eine Nachbehandlung mit Curingschutzmittel oder nassem Jutegewebe wird für 7 Tage vorgesehen. Umweltaspekte priorisieren CO₂-arme Bindemittel und die Rückhaltung von Waschwasser.

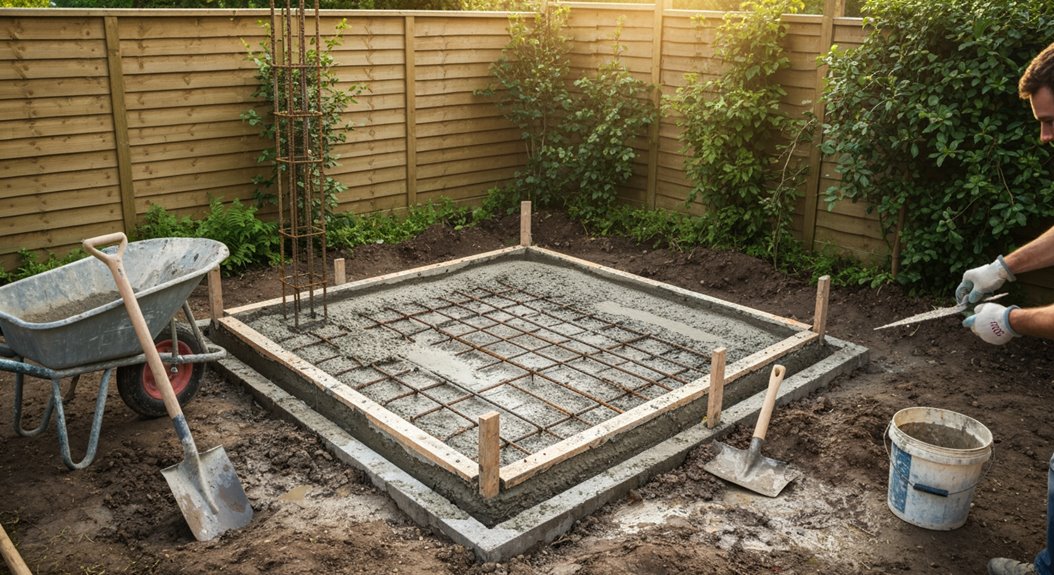

Ausheben, Schotter hinzufügen und den Untergrund verdichten
Obwohl die Grundfläche einfach erscheinen mag, sollte der Unterbau für eine Gartendusche in der Ecke auf eine definierte Tiefe ausgehoben und als verdichteter Kornaufbau dimensioniert für Entwässerung und Tragfähigkeit wieder aufgebaut werden. Die Aushubtiefe ergibt sich aus Plattendicke plus Tragschicht: z. B. 100 mm Beton + 150 mm Körnung = 250 mm unter Fertiggelände, angepasst, um tragfähigen Boden zu erreichen. Weiche Bereiche werden übermäßig ausgehoben und ersetzt, um eine Bodenstabilisierung zu erreichen; organisches Material wird vollständig entfernt.
- Planum herstellen und den Untergrund per Proof-Roll prüfen; jeder nachgebende Bereich wird untergraben und mit gut abgestuftem Zuschlag wieder aufgefüllt, um einen gleichmäßigen Verformungsmodul wiederherzustellen.
- 150 mm 0/32 oder vergleichbaren gebrochenen Kies in ≤75 mm Lagen einbauen; jede Lage auf ≥95% Proctor verdichten und dies mit Dichteprüfungen verifizieren.
- Entwässerungslösungen vorsehen, indem ein leichtes Gefälle (≈1–2%) zu einer Versickerung oder Drainleitung ausgebildet und der Aufbau wasserdurchlässig gehalten wird, wobei Feinanteile zu vermeiden sind, die Hohlräume zusetzen.
Ebene Schalungen erstellen und Dehnfugen planen
Nachdem die verdichtete Tragschicht überprüft wurde, sollten die Rand-Schalungen auf die geplanten Höhen eingestellt und mit einem Nivelliergerät kontrolliert werden, damit die Plattendicke und das erforderliche Gefälle zum Ablauf innerhalb der Toleranzen eingehalten werden. Schalungsheringe und Abstützungen müssen dem seitlichen Druck des Frischbetons standhalten, wobei Diagonalmessungen vor dem Einbau die Rechtwinkligkeit und Abmessungen bestätigen. Anschließend sollten Scheinfugen angeordnet werden, um Schwindrisse zu begrenzen, wobei Fugenabstand und Fugentiefe entsprechend der Plattendicke zu dimensionieren und an einspringenden Ecken sowie entlang der kürzesten Feldlängen anzuordnen sind.
Formulare zum Einstellen und Nivellieren
Bevor Beton eingebracht wird, müssen die Rand-Schalungen auf die Sollhöhen eingestellt und gegen Bewegung fixiert werden, da das fertige Gefälle und die Entwässerungsleistung von der Genauigkeit der Schalung abhängen. Richtschnüre auf Schnurgerüsten (Batter Boards) und Schnurleisten legen Kontrollpunkte fest; ein Rotationslaser verifiziert die Oberkante der Schalung innerhalb von ±3 mm. Das angestrebte Gefälle liegt typischerweise bei 1,5–2,0% (15–20 mm pro Meter) in Richtung der Entwässerungslinie; die Höhen werden vom höchsten Bezugspunkt aus zurückgerechnet.
- Der Pfosten-/Stützenabstand ist auf 0,6–0,9 m begrenzt; Abstützungen (Kicker) widerstehen dem seitlichen Druck beim Einbringen und Rütteln und sorgen für Schalungsverstärkung.
- Schalungsflächen werden lotrecht ausgerichtet; Diagonalen werden geprüft, damit die Rechtwinkligkeit im Grundriss innerhalb von 5 mm bleibt.
- Trennmittel wird aufgetragen; Zufahrts- und Arbeitswege werden freigehalten, damit Betonmischen und -abgabe erfolgen können, ohne die Ausrichtung zu beeinträchtigen.
Kontrollfugen planen und anordnen
Sobald die Randabschalungen auf die geprüften Höhen fixiert sind, werden Scheinfugen angeordnet, um Schwundrisse zu beherrschen und das geplante Gefälle von 1,5–2,0 % zum Ablauf zu erhalten. Der Fugenabstand wird gemäß ACI-Richtlinien festgelegt: maximale Feldabmessung ≤ 24–30× Plattendicke; bei einer 100‑mm‑Platte sind Felder auf 2,4–3,0 m zu begrenzen, reduziert dort, wo die Einspannung hoch ist. Die Anordnung der Scheinfugen folgt einspringenden Ecken, Rohrdurchführungen und der Ablaufrinne, um unkontrollierte Rissbildung zu verhindern. Die Schnitttiefe beim Sägeschnitt wird mit 1/4 der Plattendicke (≈25 mm) innerhalb von 6–12 Stunden festgelegt, alternativ werden Fugen während des Glättens als Werkzeugfugen ausgebildet. Dehnfugen/Trennfugen werden an Stützen, Wänden und jeder starren Einfassung vorgesehen, um die Ausdehnung der Platte aufzunehmen; eine 10‑mm‑kompressible Füllung hält die Trennung aufrecht und bewahrt die Gefällekontinuität.
Gießen, abziehen und die Platte für die Außendusche fertigstellen
Obwohl Unterbau und Schalung vollständig erscheinen mögen, sollte der Plattenbeton für eine Außendusche als kontrollierte Abfolge ausgeführt werden. Das Betonvolumen wird als L×B×D geprüft, zuzüglich 5–10 % Verschnitt; die Dicke liegt typischerweise bei 100–120 mm unter Berücksichtigung lokaler Frost- und Lastanforderungen. Ein Setzmaß (Slump) von ~80–120 mm unterstützt die Verdichtung ohne Entmischung. Spezifizieren Sie umweltfreundliche Materialien wie zementgebundene Bindemittel mit SCM-Anteilen und Recyclingzuschlag, wobei ein w/z ≤0,55 für Dauerhaftigkeit einzuhalten ist. Legen Sie ein Gefälle von 1,5–2,0 % zum Ablauf hin an und prüfen Sie die Höhen mit einem Laser.
- Einbringen: In Lagen einbauen, an Durchdringungen stochern und rütteln, Betondeckung zur Bewehrung einhalten und Kaltnähte vermeiden.
- Abziehen: Auf Schalungshöhe abziehen, dann mit dem Bull-Float glätten, um die Oberfläche zu schließen und Tiefstellen zu korrigieren.
- Oberflächenbearbeitung: Kanten bearbeiten und Fugen gemäß Layout herstellen; Besenstrich für Rutschfestigkeit oder Stempel für dekorative Muster aufbringen, dabei Toleranzen innerhalb von ±5 mm einhalten.
Härten und Versiegeln Sie die Bodenplatte vor den Sanitärarbeiten
Wie schnell die Platte gebrauchsfähige Festigkeit erreicht, hängt weniger von der Umgebungstemperatur ab als von der Aufrechterhaltung der inneren Feuchtigkeit und einer kontrollierten Nachbehandlungszeit. Für die Betonnachbehandlung sollte die Platte ≥7 Tage kontinuierlich feucht gehalten werden (Praxis nach DIN EN 13670), z. B. mit nassem Jutegewebe plus PE-Folie oder mit einem Nachbehandlungsmittel in einer Menge von 0,2–0,25 L/m². Ziel-Druckfestigkeit für leichte Sanitärarbeiten ist ≥15 MPa; bei einem C25/30-Beton wird diese bei 20 °C typischerweise nach 7 Tagen erreicht, die Verifizierung sollte jedoch über Reifegrad (Maturity) oder Prüfwürfel erfolgen, nicht durch Schätzungen. Hohe Punktlasten durch Bohrgeräte sollten bis ≥70 % fck warten, oft 14 Tage.
Vor jeglichen Rohrdurchführungen Dichtungstechniken anwenden: Zementschlämme (Laitance) abschleifen, Staub absaugen, dann grundieren und mit einer flexiblen Dichtschlämme auf 2,0 mm DFT (≈3,0 kg/m²) beschichten, Ecken mit Dichtband überlappend einarbeiten. Erst nach der angegebenen Aushärtezeit erneut beschichten.
